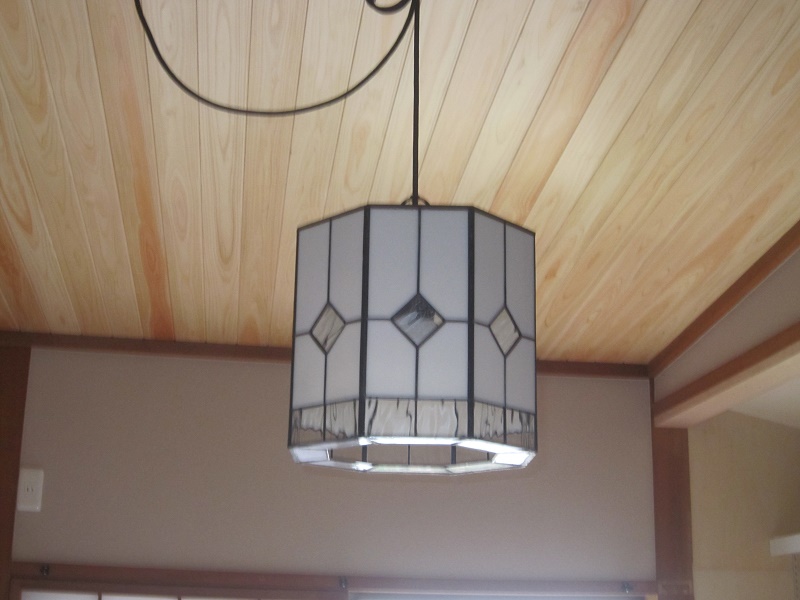

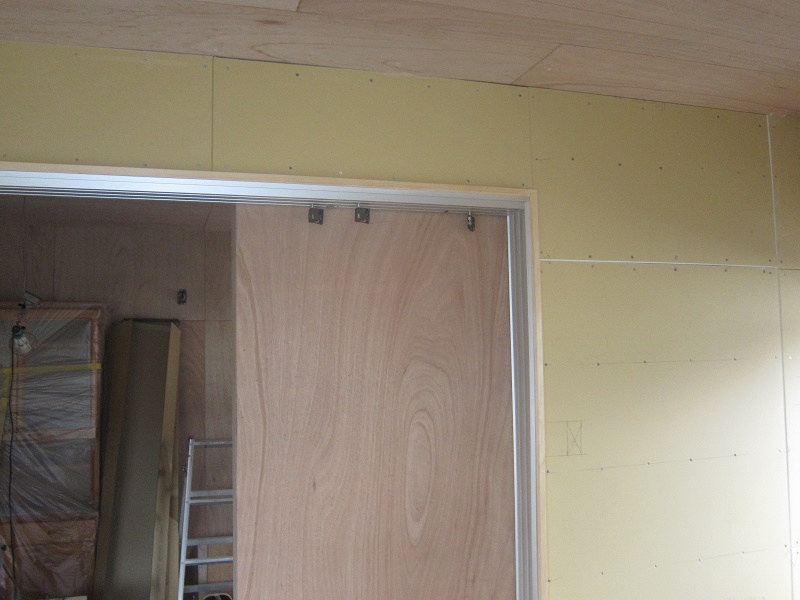

天井の石膏ボード、内壁の化粧べニア張り出来上がりました2階全景を撮りました。
昨日で2階廻りの大工作業が終了しました。天井、壁のボード張りが済み次は電気のコンセント・スイッチ のボックス取り付けが始まります。

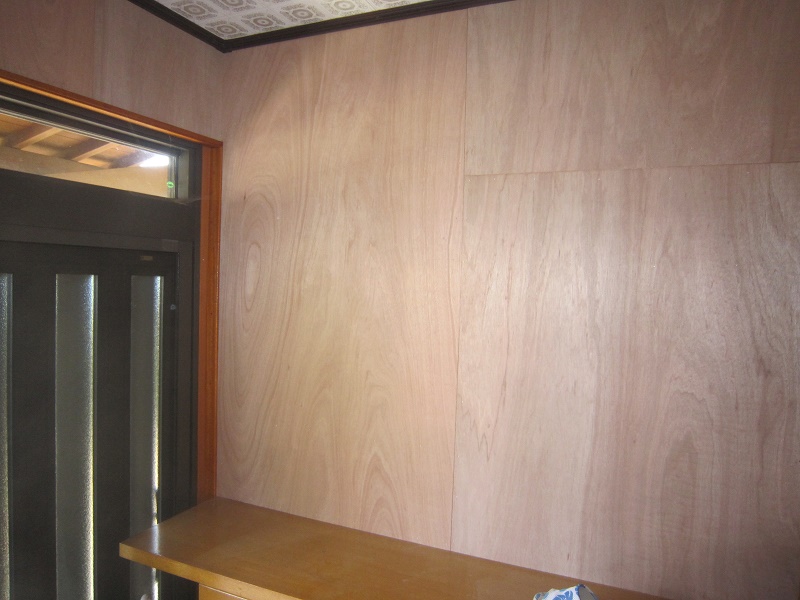

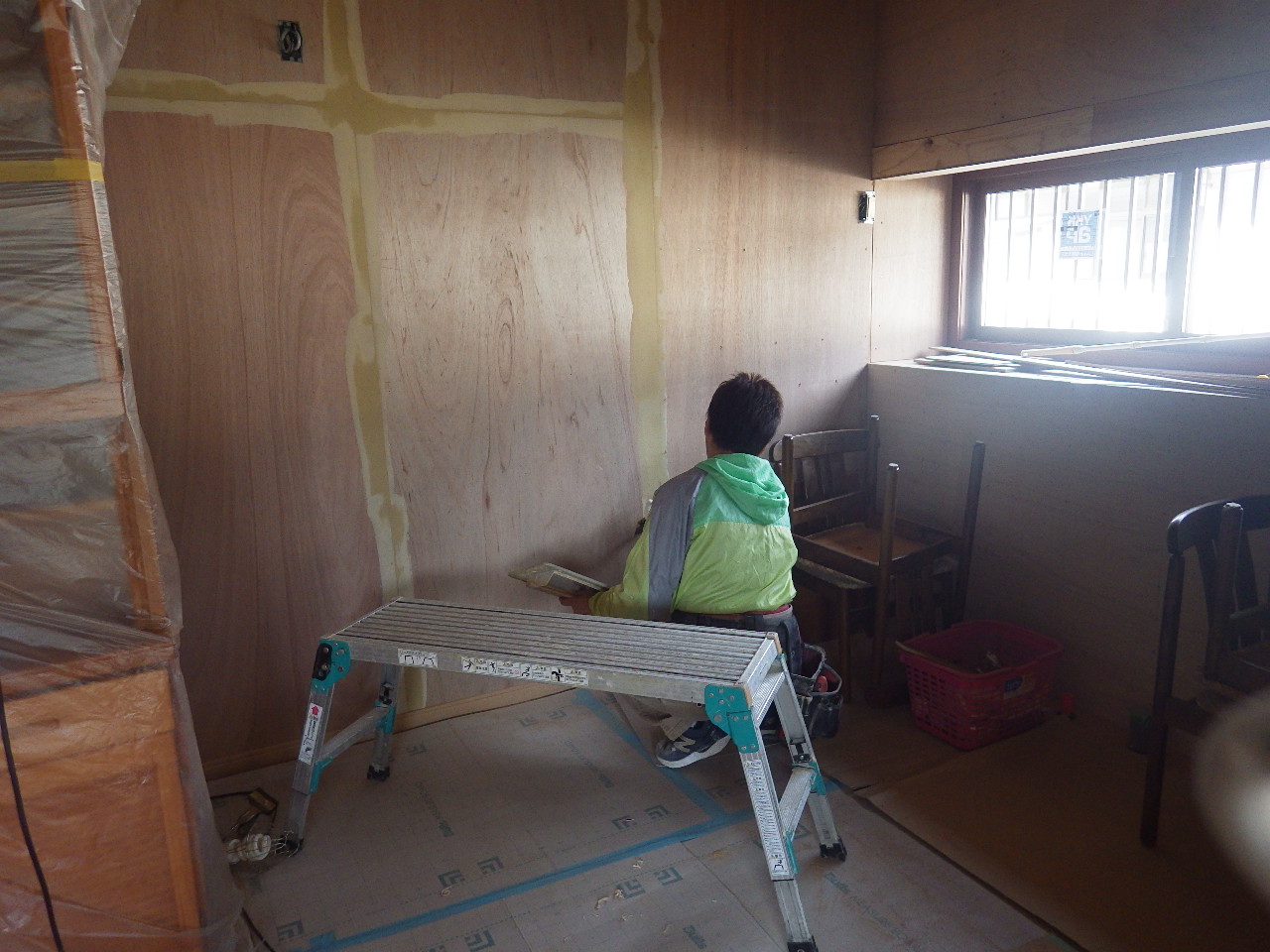

2階和室床間内部の化粧べニア張りが出来上がった画像です。通常べニアでなくランク上の化粧べニアで仕上げてます。
2階造作工事は天井、壁のボード張りが終わり、残りは押入れ内部の化粧べニア張り作業中で明日で 2階大工さん作業が済み1階廻りの工事となります。

浴室天井部に外部換気のためダクトを取付ました。今週水曜日にユニットバス据え付け作業を予定です。

洗面化粧台を設置するため給水・給湯のパイプ接続と排水管の工事が終わりました。明日から大工さんの1階の下地作業に移ります。
本日でほぼ給水・給湯の配管作業が終わりました。今後、ユニットバス本体の施工作業なります。工事順調に進行中です!
設備職人さんが手際よく、浴室内部と外部の連結を作業してます。
洗濯機用の排水管が設置されました。このスペースの仕上がりが、楽しみです♬
本日は、浴室給排水配管作業が設備屋さんでしています。給水と給湯のパイプは青と赤で色分けして繋ぎます。

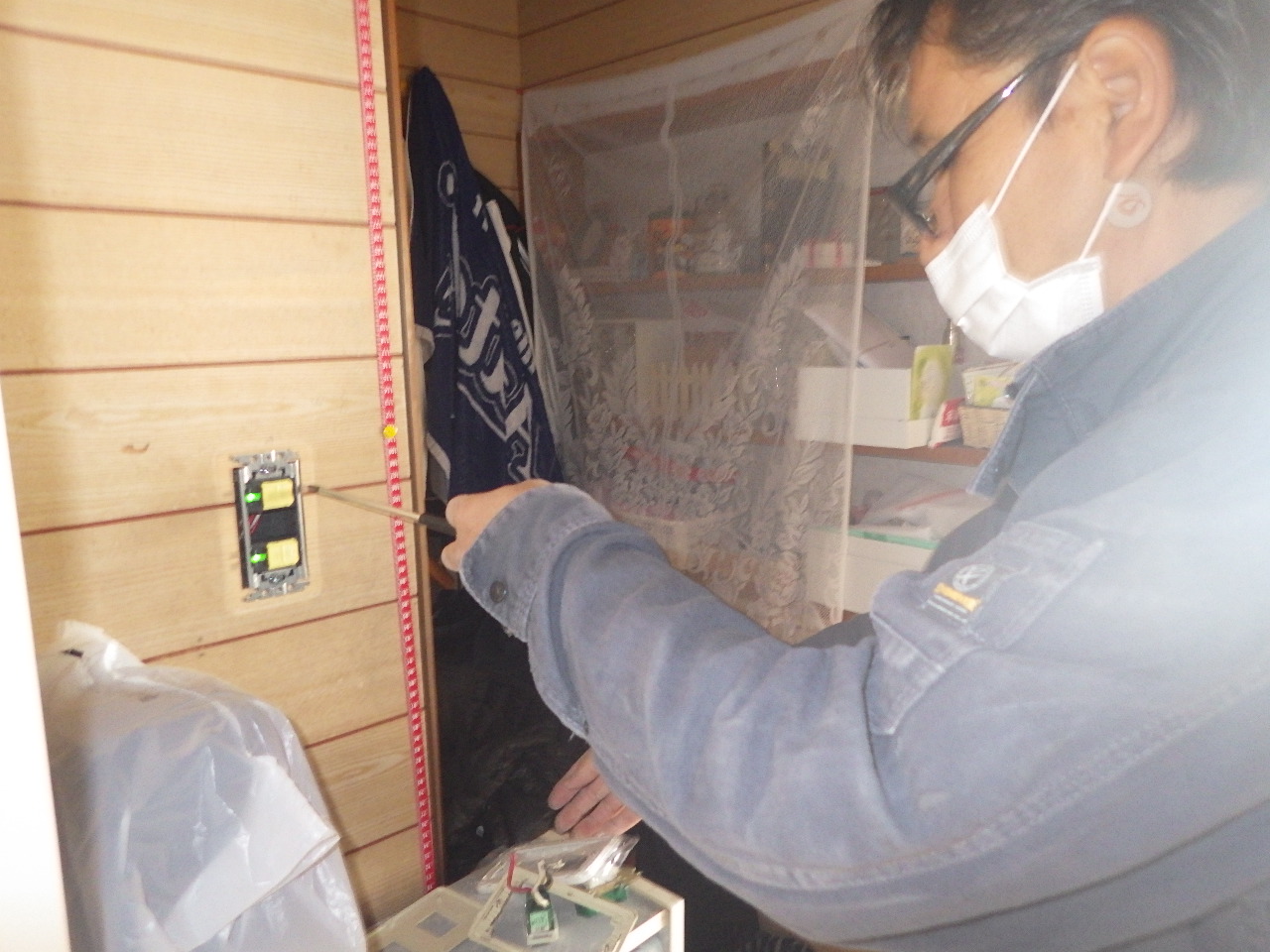

電気屋さんが本日も作業中で配線工事もほぼ済みました。分電盤は回線が増えて取り替えますが新たな配線が集中してます。

2階和室 2間天井石膏ボード張りは終了しました。あとはクロス仕上げします。
2階和室の天井はハグリまして木材で補強して大工さんは石膏ボードを張ってます。

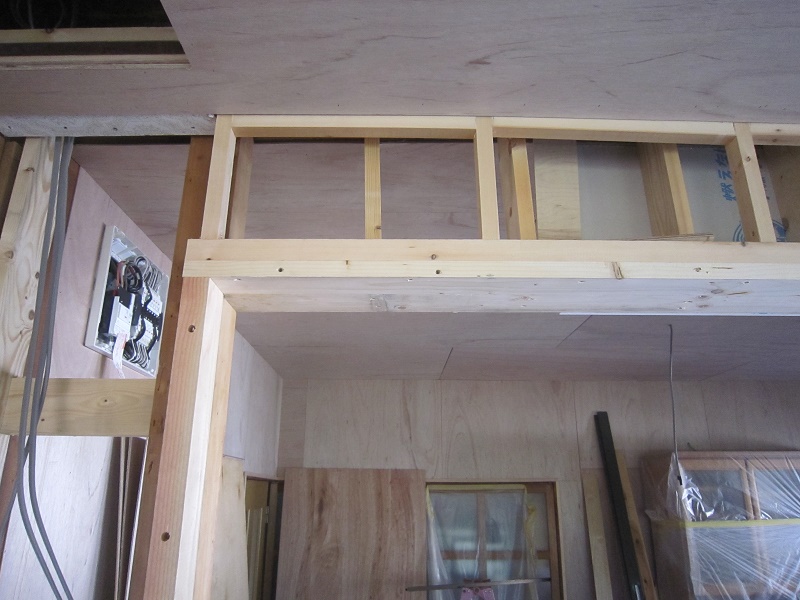

2階和室の天井に石膏ボード張る為天井板を切って状況を見ました。天井下地はボード9.5mm厚を保持できない 判断して天井をハグルことにしました。
2階内壁のうすいボード(べニア)をパテ、ホッチキスで止めて固定してます。この上にクロスで 仕上げます。

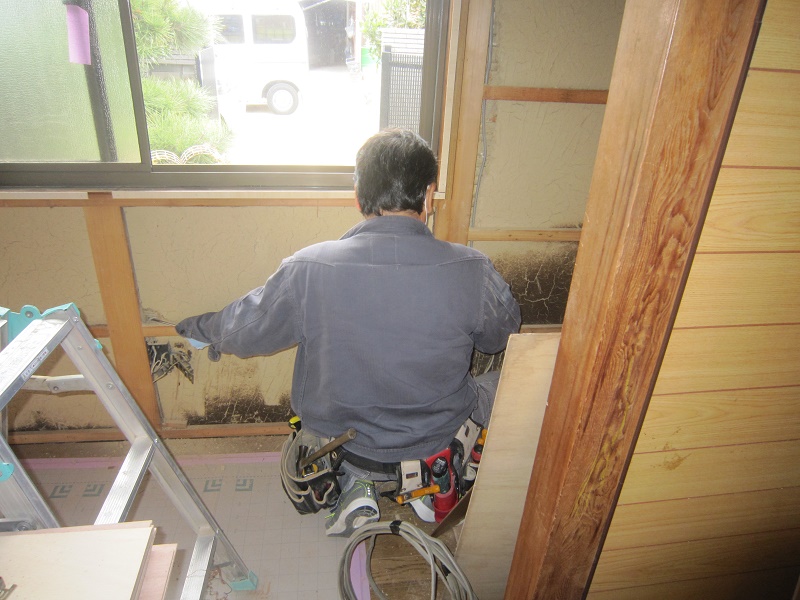

大工さんも2階廻りから作業中ですが、現在は和室の既存壁にボード張りでボード切断してます。

本日、大工さんは2階和室2間の床材の構造合板張り作業が終了しました。養生シートで隠れてますが 済みました。

本日も電気配線工事を行ってます。職人さんは施主様に満足していただく事をモットにされて おり充分配慮した作業中です。

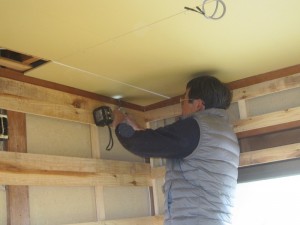

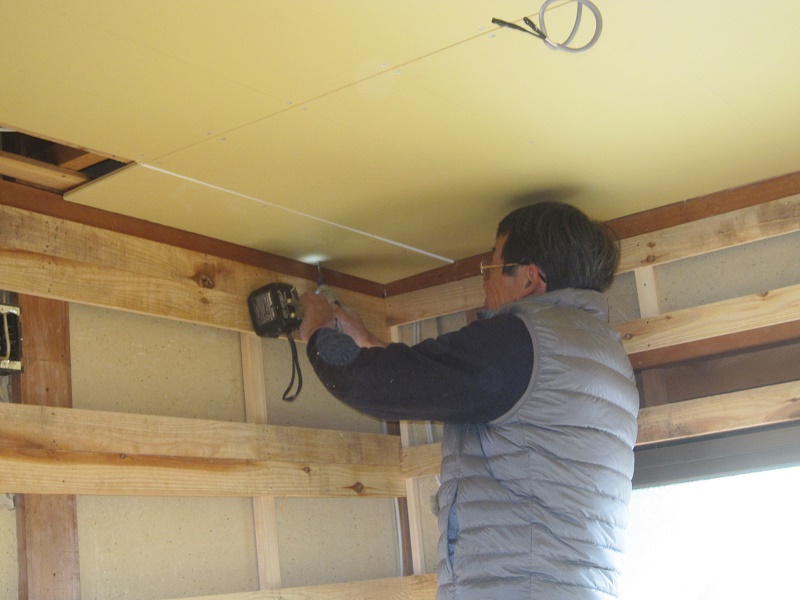

2階床が剥がされました骨組みだけとなりました状態を1階キッチンより撮りました。電気配線状況もわかります。
本日から大工さん1名で内部造作工事が始まりました。先ず、2階和室の既存床を剥がし行いまして 終了です。2階床を補強しまして12.5mmボードを張る作業となります。

本日よりK様邸の増改築工事が開始しました。和室はキッチンへ。外の物置があった場所は浴室・洗面に生まれ変わります。

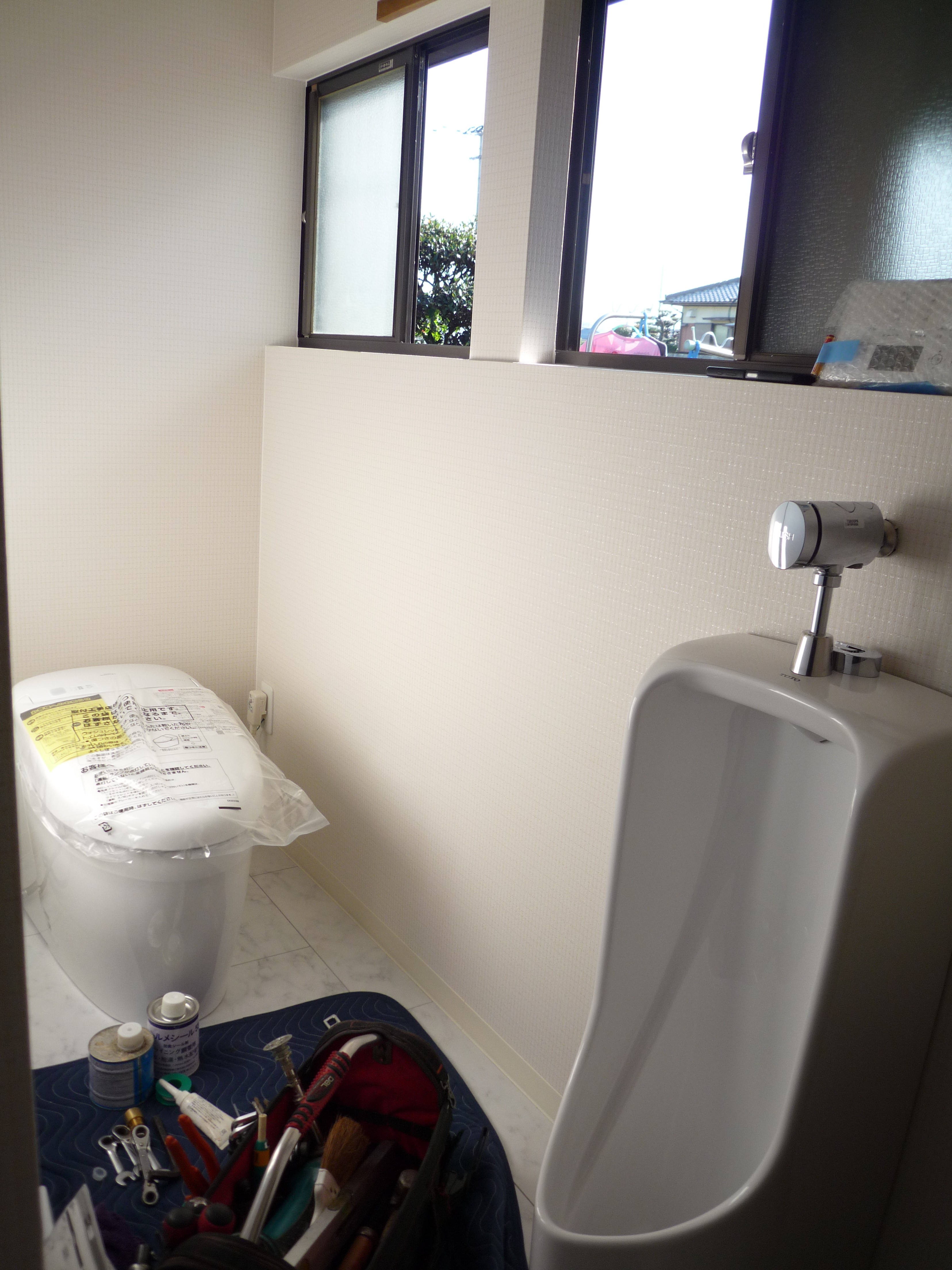

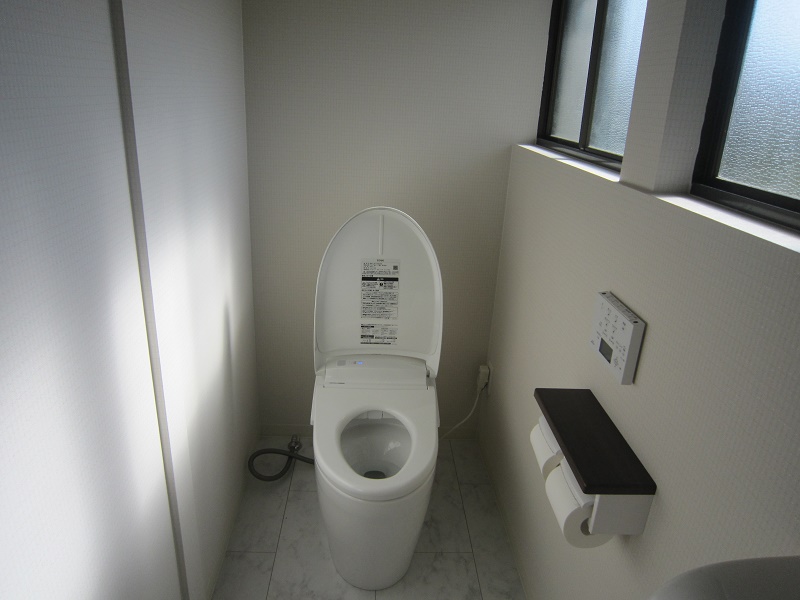

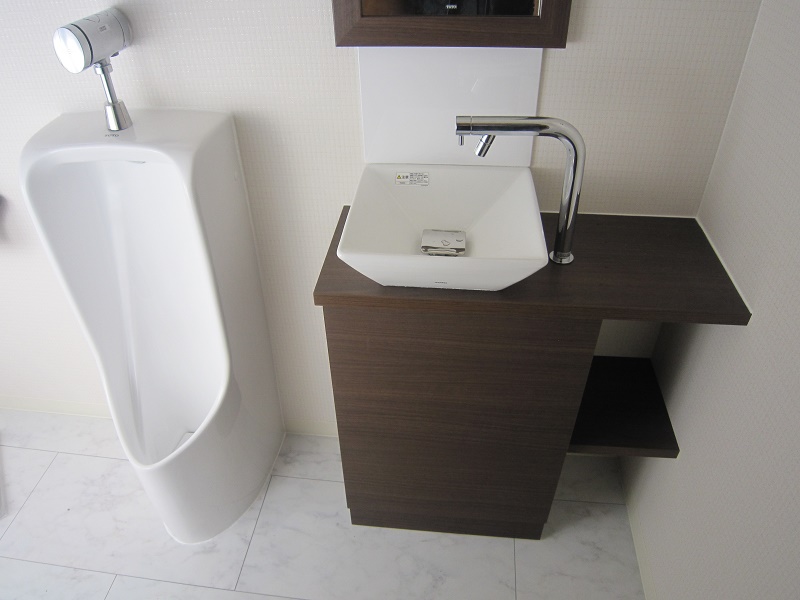

本日は既存和式トイレを撤去しました。また、壁、天井の撤去作業が終了しまして新規トイレ敷設 の準備が先ず大工さんの下地工事となります。
本日の電気配線工事は洗面所、浴室の電気配線も行いまして、来週からの大工さんの内部造作工事 に備えました。
本日は電気配線工事が本格的な作業開始となり今回は配線は天井裏として作業します。画像はキッチン、ダイニング天井 の配線状況です。
大工さんの造作作業が来週から開始されますので電気配線を天井裏に本日より工事してます。
昨日に解体作業が終了しまして弊社監督は自ら廃材処理、清掃兼ねて作業中です。

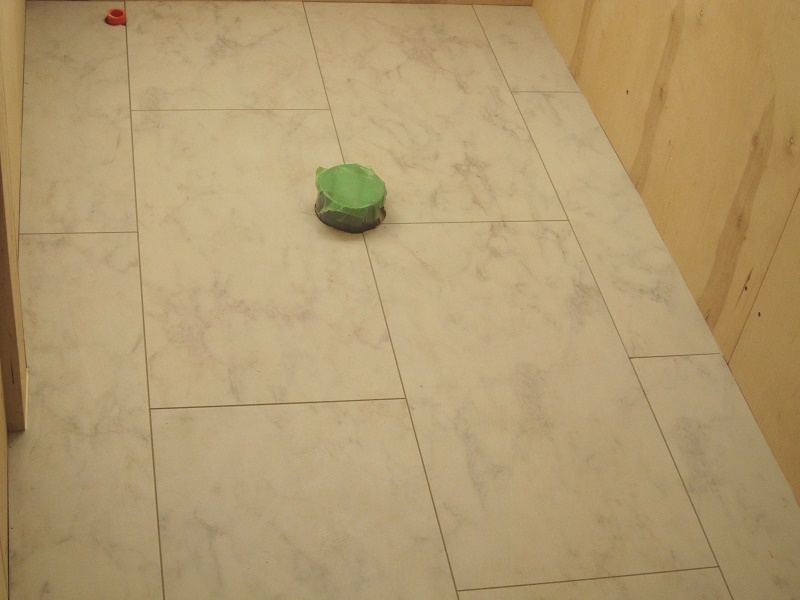

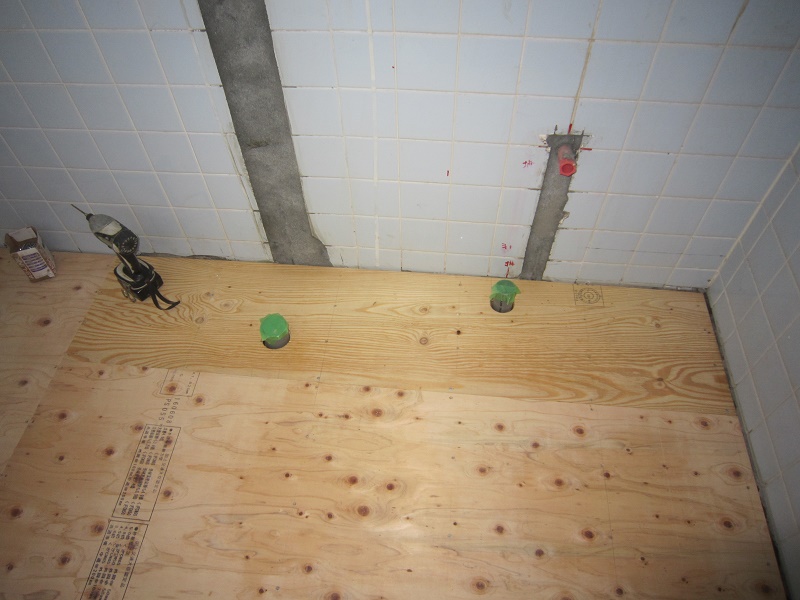

在来浴室の解体が済みましてユニットバス設置に当たりまして、浴室の土間コンクリート打ちが終了 しました。
キッチン・ダイニングの既存天井を撤去が終了しましので、先ずは電気配線工事を予定してます。
今回は浴室、洗面所の入口が変わりますので押し入れ等の解体・撤去して準備完了です。
キッチン廻りの解体作業は業者さんの奮闘があり壁、天井の解体も綺麗に終わりました。来週から 大工さんが入り造作工事となります。
