毎日の施工日記

2017年04月10日

松山市 K様邸 増改築工事

基礎が沈まないようにしっかりと転圧作業を行います。

2017年04月10日

松山市 K様邸 増改築工事

悪天候が続き、基礎工事の開始が遅れましたが、中庭の物置を撤去後、浴室・洗面所を増築するために掘削をしています。重機が入らないので、今回は手掘りです。

IMG_3762

2017年04月10日

高松市 K様邸 改修工事

当初から作業していただいております大工さんは本日は浴室入口、洗濯パン廻りのバラ板張り作業中です。

IMG_3761

2017年04月10日

高松市 K様邸 改修工事

本日は大工さんが1名増員となり応援大工さんは南和室の既存床をはぐりまして新たな構造合板を張る 作業中です。

IMG_3759

2017年04月10日

高松市 K様邸 改修工事

本日、キッチン前、洗面所の壁に入れます断熱材が準備されました。土壁を落としましたので内部合板張り 前に断熱材を入れます。

IMG_3760

2017年04月10日

高松市 K様邸 改修工事

新たなトイレの取替に当たり配管工事や手洗器給水の準備は設備屋さんで工事しました。あとは大工さんの床、 壁、天井の下地材作業となります。

IMG_3756

2017年04月07日

高松市 K様邸 改修工事

電気屋さんはユニットバス据え置きが済みまして浴室上の天井から換気用ジャバラや配線工事を狭いスペース ですが作業中です。

IMG_3750

2017年04月07日

高松市 K様邸 改修工事

本日、大工さんはお休みで電気屋さんが配線が終わりましてスィッチ、コンセント口のボックス付け を作業してます。

IMG_3746

2017年04月06日

高松市 K様邸 改修工事

参考になればと思いましてキッチン・ダイニングの天井の下地状況です。

IMG_3745

2017年04月06日

高松市 K様邸 改修工事

本日はキッチン・ダイニングの天井・壁の下地のバラ板作業を大工さんが行ってます。あとは、断熱材を入れましてボード張り となります。

IMG_3744

2017年04月06日

高松市 K様邸 改修工事

昨日アップしました階段背板の補強作業が済みました。これからはリフォーム用踏板を施工となります。

2017年04月05日

高松市 K様邸改修工事

1階南側和室の天井・壁のボード張りが終了しました。後はクロスで仕上げます。

2017年04月05日

高松市 K様邸改修工事

本日は階段の踏板のみ取替工事に当たり現状階段の昇り下り時にがたつきが目立ちますので背板に合板 で補強する事になり作業中です。

IMG_3728

2017年04月05日

高松市 K様邸 改修工事

本日は浴室のユニットバスを設置作業を行いまして終了しました。サイズは1616となりゆっくり入浴が出来きます。

IMG_3725

2017年04月04日

高松市 K様邸 改修工事

1階和室の床張り作業が終了しました。あとは、保護養生しまして傷つき等の防止を図ります。明日は ユニットバス設置が予定されており設置後浴室入口等大工作業に移ります。

IMG_3726

2017年04月04日

高松市 K様邸 改修工事

大工さんは本日から1階南側和室の既存床をはぐりまして構造合板を張る作業中です。

IMG_3721

2017年04月04日

高松市 K様邸 改修工事

天井の石膏ボード、内壁の化粧べニア張り出来上がりました2階全景を撮りました。

IMG_3723

2017年04月04日

高松市 K様邸 改修工事

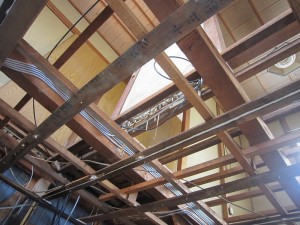

昨日で2階廻りの大工作業が終了しました。天井、壁のボード張りが済み次は電気のコンセント・スイッチ のボックス取り付けが始まります。

IMG_3717

2017年04月03日

高松市 K様邸 改修工事

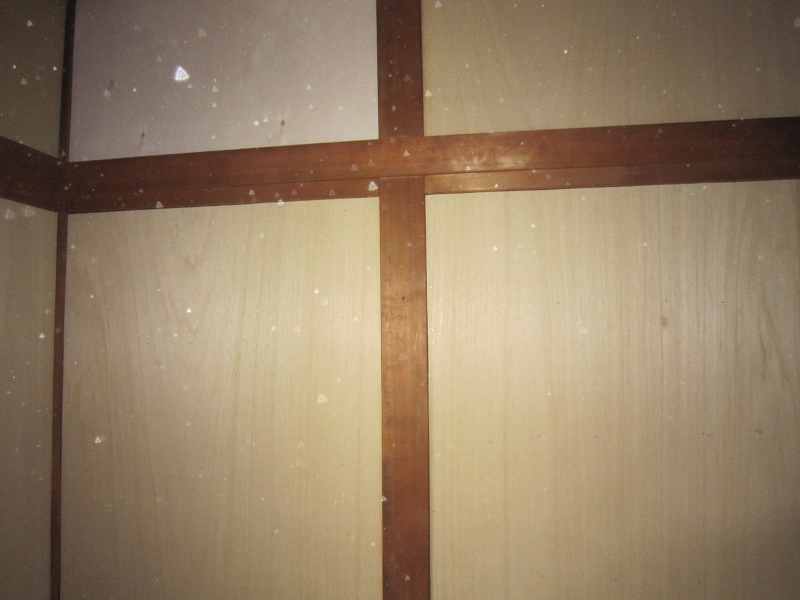

2階和室床間内部の化粧べニア張りが出来上がった画像です。通常べニアでなくランク上の化粧べニアで仕上げてます。

IMG_3720

2017年04月03日

高松市 K様邸 改修工事

2階造作工事は天井、壁のボード張りが終わり、残りは押入れ内部の化粧べニア張り作業中で明日で 2階大工さん作業が済み1階廻りの工事となります。

IMG_3709

2017年04月03日

高松市 K様邸 改修工事

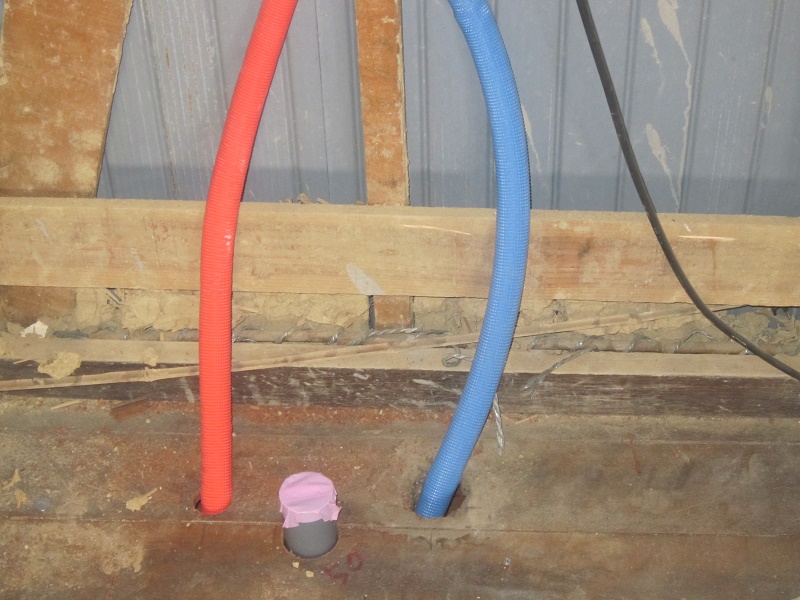

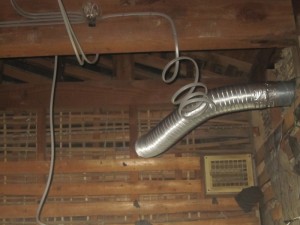

浴室天井部に外部換気のためダクトを取付ました。今週水曜日にユニットバス据え付け作業を予定です。

IMG_3718

2017年04月03日

高松市 K様邸 改修工事

洗面化粧台を設置するため給水・給湯のパイプ接続と排水管の工事が終わりました。明日から大工さんの1階の下地作業に移ります。

2017年03月31日

髙松市 K様邸 改修工事

本日でほぼ給水・給湯の配管作業が終わりました。今後、ユニットバス本体の施工作業なります。工事順調に進行中です!

2017年03月31日

髙松市 K様邸 改修工事

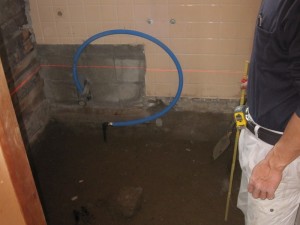

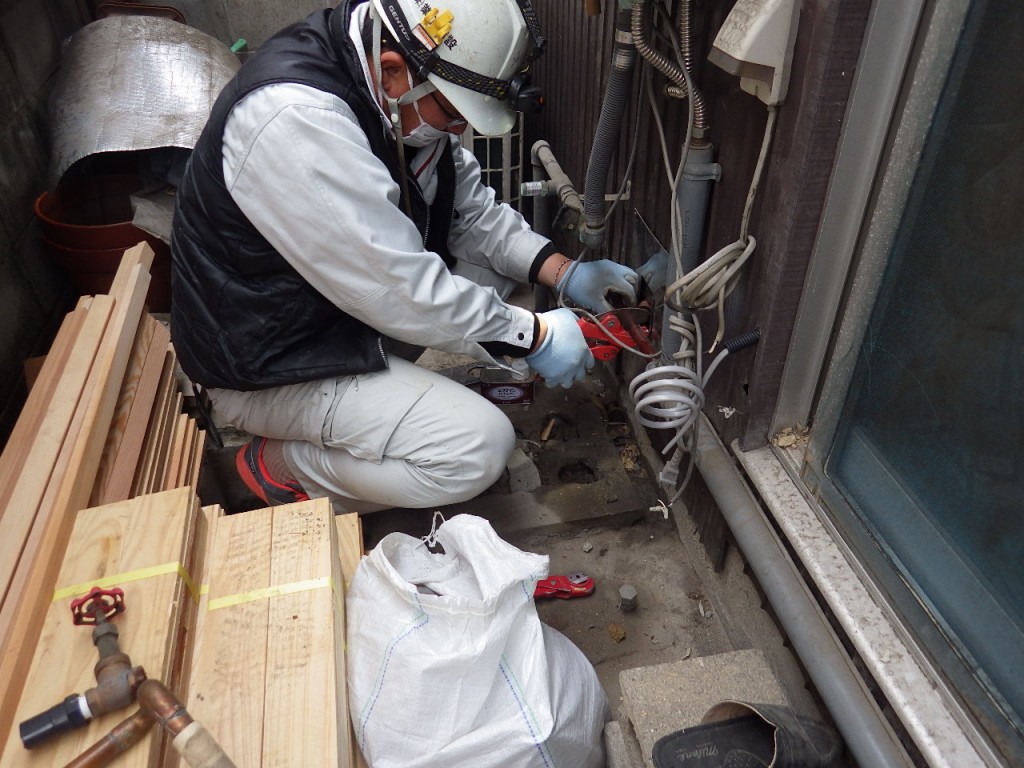

設備職人さんが手際よく、浴室内部と外部の連結を作業してます。

2017年03月31日

髙松市 K様邸 改修工事

洗濯機用の排水管が設置されました。このスペースの仕上がりが、楽しみです♬

2017年03月31日

高松市 K様邸 改修工事

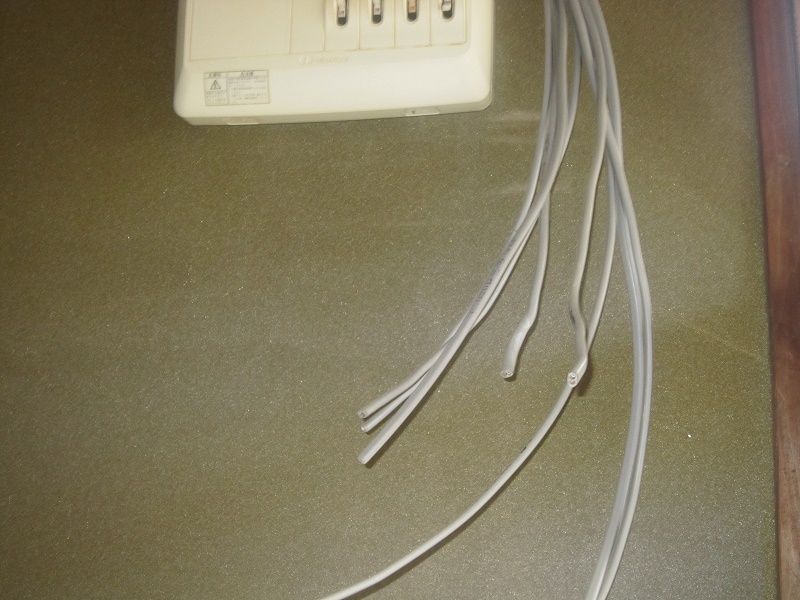

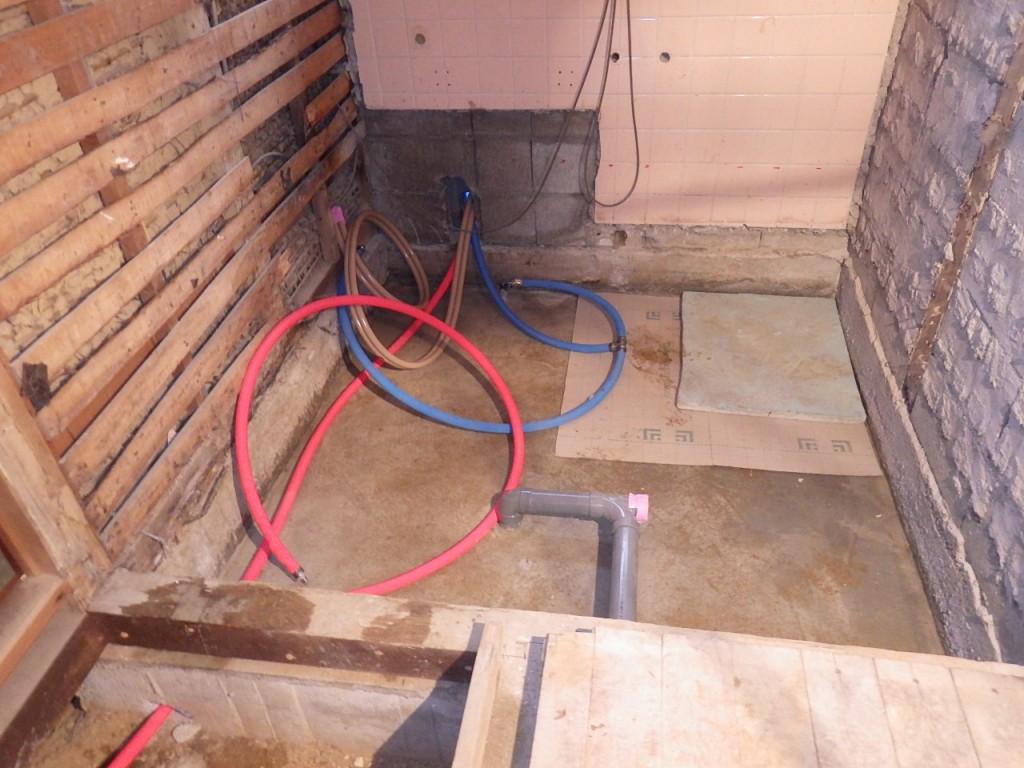

本日は、浴室給排水配管作業が設備屋さんでしています。給水と給湯のパイプは青と赤で色分けして繋ぎます。

IMG_3708

2017年03月30日

高松市 K様邸 改修工事

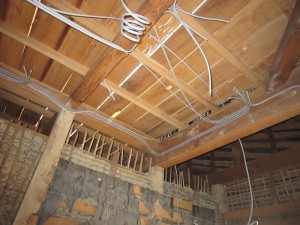

電気屋さんが本日も作業中で配線工事もほぼ済みました。分電盤は回線が増えて取り替えますが新たな配線が集中してます。

IMG_3710

2017年03月30日

高松市 K様邸 改修工事

2階和室 2間天井石膏ボード張りは終了しました。あとはクロス仕上げします。

IMG_3711

2017年03月30日

高松市 K様邸 改修工事

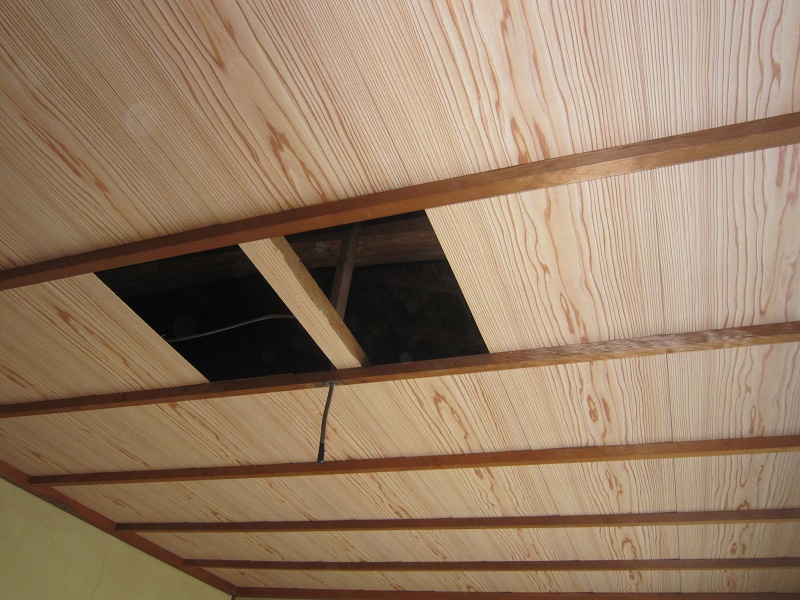

2階和室の天井はハグリまして木材で補強して大工さんは石膏ボードを張ってます。

IMG_3705

2017年03月30日

高松市 K様邸 改修工事

2階和室の天井に石膏ボード張る為天井板を切って状況を見ました。天井下地はボード9.5mm厚を保持できない 判断して天井をハグルことにしました。
